TRAVAUX DE RESTAURATION initiés par la commune de Limours

Plusieurs phases de travaux se sont déroulées de Juin 2021 à mars 2025

1ère phase de travaux ( 2021 – 2023 )

Clocher, Flèche, Toiture et Charpente à la croisée du transept

Dégradations observées  : Aisseliers désassemblés dans la charpente de la nef , de la croisée du transept et du choeur . Ardoises et parties de zinc détachées au niveau du clocher et de la flèche; chutes de pierres et d’ardoises.

• 1ère phase de travaux en 2021 et 2022 : Restauration de la couverture et de la charpente à la croisée du transept :
Installation d’un échafaudage. Restauration de la couverture ( ardoises ) au niveau de la flèche et du clocher à la croisée du transept. Restauration de la couverture et de la charpente de la croisée du transept.

Entreprises :

Lot No 1 : Echafaudage – Installation de chantier : Entreprise Scallin, 91160 BALLAINVILLIERS – site web : Scallin

Lot No 2 :Couverture : Entreprise Schneider & Cie, 91170 Viry-Chatillon – site web : Schneider-Couverture

Lot No 1bis : Maçonnerie – Pierre de taille : Entreprise J. Richard , 91580 Etrechy – site Web : J Richard

Lot No 3 : Charpente bois : Entreprise Cruard , 53360 Simple – site web : Cruard Charpente

Montant initial des travaux de la 1ère phase: 599 425 € TTC. Montant final de la première phase, incluant la restauration des voûtes du transept , le nettoyage et l’installation de planchers chauffants : 749 438 € TTC .

Financements de la première phase : Subventions : Contrat d’Aménagement Régional , CAR : 244 610 € ; Dotation d’Equipement des Territoires Ruraux, DETR : 80 777 €; Reste à charge communal : 424 051 € TTC

Autres financement de la première phase : Dons de la souscription à la Fondation du Patrimoine ; 17 612,22 € . .

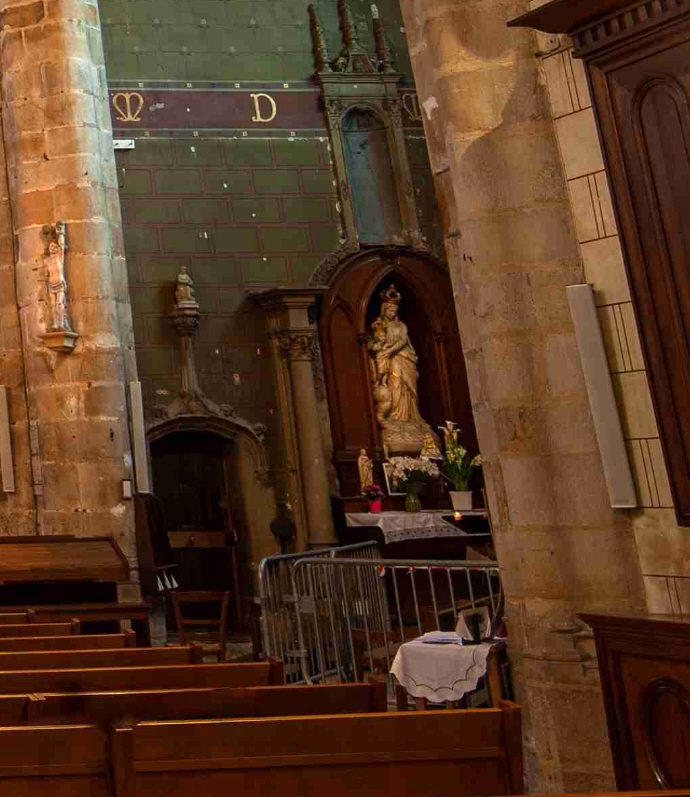

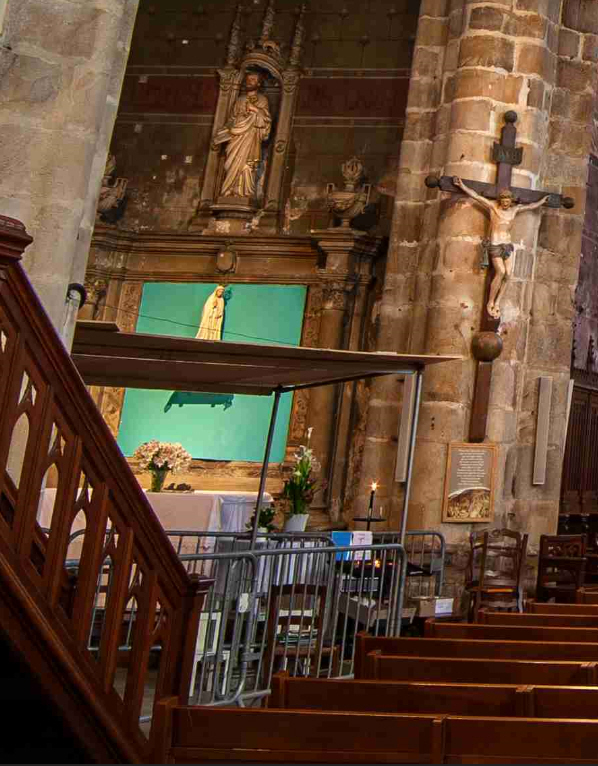

L’église a été fermée depuis le 1er juin 2021 . La première phase de travaux ( flèche, toiture, charpente) s’est terminée le 23 novembre 2022. Suite au séchage de l’ensemble, au mois de mai 2023, un échafaudage a été installé à l’intérieur par l’entreprise Richard pour permettre de purger la voûte centrale et les voûtes des transepts N et S, colmater les fissures et remettre en place certains claveaux.

En septembre 2023, un badigeonnage a été appliqué sur ces voûtes, l’échafaudage a été démonté et l’église a ensuite été nettoyée. En octobre, une moquette chauffante a été installée par l’entreprise DELESTRE. Merci au personnel des Services Techniques qui a remis en place les bancs, effectué diverses réparations et améliorations à l’intérieur, nettoyé le parvis et remis des fleurs dans les bacs à l’entrée.

Le nettoyage des autels , des bancs, de tout le mobilier et de la sacristie a été réalisé par des paroissiens et tout a été remis en place . Ainsi l’église a été ré-ouverte le 1er novembre 2023 pour la messe de Toussaint, après 2 ans et 5 mois de fermeture.

Les messes sont à nouveau célébrées le jeudi à 10h et le dimanche à 11h.

2ème phase de travaux : Restauration de la tour clocher ( Clocher Gaston d’Orléans ) : Maçonnerie principalement, couverture , charpente, vitraux .

Cette deuxième phase de travaux a commencé en février 2024 par l’installation de l’échafaudage. Les travaux sont en cours.

Plans, dégradations observées et restaurations achevées

Ci-dessous : Détails de la 1ère tranche de travaux à effectuer

Documents et planches 10, 13, 14, 15 & 20 de AEDIFICIO, Agence d’Architecture spécialisée dans le patrimoine et la restauration des monuments. Mr Stéphane Berhault, Architecte du Patrimoine.

Restauration des couvertures au pourtour de la flèche :

                Dépose en conservation de la tuile (70%) ; Dépose en démolition du liteaunage ; Dépose en démolition du faîtage ;  Dépose en démolition du liteaunage ; Fourniture et pose de liteaunage neuf ; Fourniture et pose de tuiles neuves en complément (30%) ; Pose de tuile conservée (70%) ; Réfection du faîtage compris fourniture et pose, façon de crètes et embarrures au mortier de chaux ; Réalisation des rives en raccord avec la toiture de la flèche ; Fourniture et pose de châtières ;  Réfection des égouts en bas de pentes ; Fourniture et pose de gouttières cuivre ; Fourniture et pose de descentes ; Fourniture et pose de dauphin.

Clocher de charpente de la croisée du transept :

                Dépose de la couverture existante du tambour et versants ; Dépose en démolition du liteaunage du tambour et versants ;  Fourniture et pose d’un voligeage neuf ;  Fourniture et pose d’ardoises neuves du tambour et versants ; Réfection du membron en plomb ; Etanchéité en bas de tambour avec versants ; Restauration cis dépose-repose du coq avec réfection du socle ; Fourniture et pose de châtières ; Réfection à neuf des abat-sons en ardoise cis dépose-repose.

Restauration de la charpente de la croisée du transept :

                Dépose des étaiements en démolition ; Mise en place d’un étaiement ; Fourniture et pose de chevilles en bois en remplacement des vis de boulons déposées ; Remplacement des extrémités des entraits ; Remplacement des pieds d’arbalétriers ; Remplacement des jambettes ; Remplacement des arbalétriers sud ; Remplacement de rangs de sablières et blochets ; Remplacement des sous-faîtages ; Fourniture et pose de 4 sommiers en pierre dur.

Restauration de la charpente du choeur :

                Fourniture et pose d’écharpes de contreventement entre les chevrons ; Remplacement de rangs de sablières et blochets cis étalement ; Fourniture et pose d’une échelle permettant l’accès à la flèche.

Restauration (partielle) de la charpente de la nef :

                Dépose des étaiements en démolition ; Fourniture et pose de chevilles en bois en remplacement des vis de boulons déposées ; Dépose de pièces de charpente en démolition ; Remplacement de la partie inférieure du poinçon de la 2ème ferme ouest cis étaiement ; Remplacement de l’entrait de la 2ème ferme ouest cis étaiement; Remplacement de rangs de sablières et blochets cis étaiement ; Remplacement des sous-faîtages ; Remplacement des jambettes ; Remise dedans des assemblages ; Fourniture et pose d’écharpes de contreventement entre les chevrons.

Restauration de la charpente de la croisée du transept : ( Planche 20 )

Mise en oeuvre de contre-entraits au droit des fermes, délimitant la croisée et les bras de transept, avec appui sur les arases des murs gouttereaux ; Dégagement des entraits de la flèche compris suppression des gravois et vérification des bois et des assemblages ; Mise en place d’étriers métalliques (compris traitement par passivation et mise en peinture avant pose) pour renfort des assemblages.

Termes techniques de charpente :

####################################################################

1ère phase de travaux : Juin 2021 – Septembre 2022

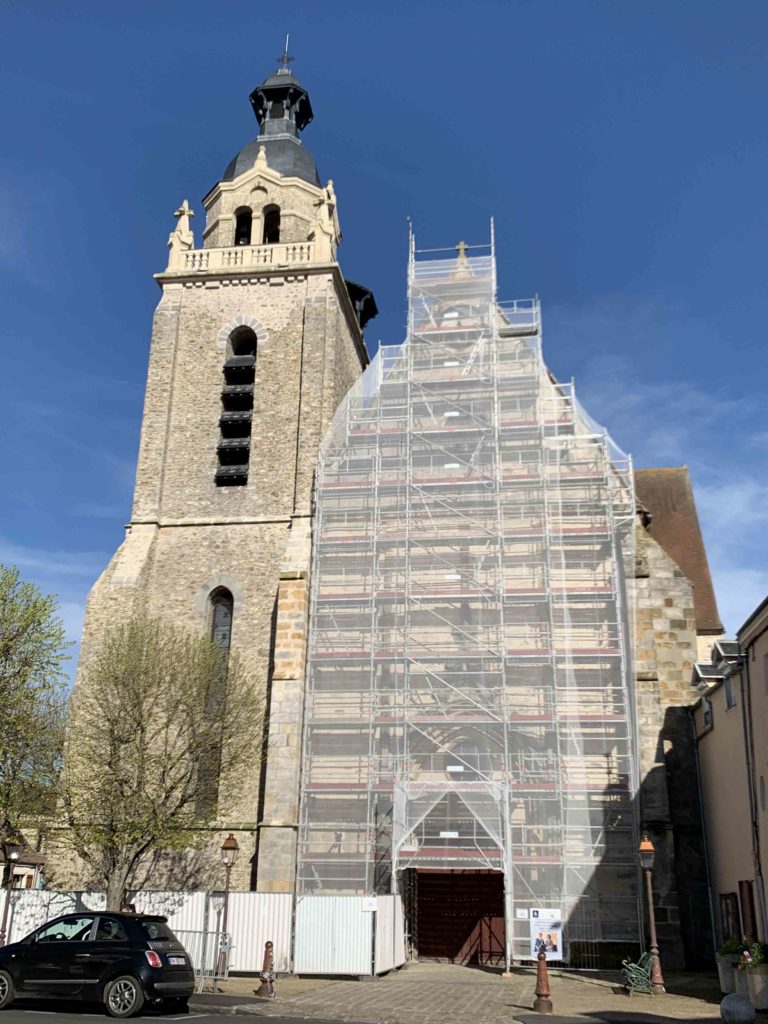

1ère étape de la 1ère phase : Installation de l’échafaudage par la société Scallin :

2ème étape de la 1ère phase de travaux : De Février à Septembre 2022

Restauration de la flèche ( Charpente et couverture )

Après validation de l’échafaudage, l’entreprise Schneider & Cie ( Couverture) et l’entreprise Cruard ( Charpente) ont réalisé les travaux de restauration de la flèche de février à septembre 2022.

Ci-dessous : LE NOUVEAU COQ DE L’EGLISE de LIMOURS – Juin 2022

####################################################################

Le nouveau COQ de l’église de Limours en 2022

La présentation du nouveau coq par la mairie puis la bénédiction par le père Christian Rémond ont eu lieu le vendredi 10 juin 2022 à 18h sur le parvis de l’église.
Le coq a été installé le lundi 13 juin 2022 sur le clocheton.

####################################################################

..

.

.#############################

3ème étape de la 1ère phase de travaux : De septembre à novembre 2022 :

Restauration de la charpente à la croisée du transept

Les entreprises Schneider & Cie ( Couverture), Cruard ( Charpente) ont réalisé la restauration de la charpente à la croisée du transept

####################################################################

4ème étape de la 1ère phase de travaux : De mai à octobre 2023 :

Purge et badigeonnage des voûtes à la croisée du transept – Nettoyage de l’église – Installation de planchers chauffants – Ré-ouverture de l’église.

Suite au séchage de l’ensemble, au mois de mai 2023, un échafaudage a été installé à l’intérieur par l’entreprise Richard pour permettre de purger la voûte centrale et les voûtes des transepts N et S, colmater les fissures et remettre en place certains claveaux. En septembre, un badigeonnage a été appliqué sur ces voûtes, l’échafaudage a été démonté et l’église a ensuite été nettoyée. En octobre, une moquette chauffante a été installée par l’entreprise DELESTRE. Merci au personnel des Services Techniques pour la remise en place les bancs, les diverses réparations et améliorations à l’intérieur, le nettoyage du parvis et la remise de fleurs dans les bacs à l’entrée.

Merci aux paroissiens pour le nettoyage des autels , des bancs, de tout le mobilier et de la sacristie. Ainsi l’église a été réouverte le 1er novembre 2023 pour la messe de Toussaint, après 2 ans et 5 mois de fermeture.

Depuis le 1er novembre 2023, les messes sont à nouveau célébrées le jeudi à 10h et le dimanche à 11h.

.

####################################################################

####################################################################

####################################################################

####################################################################

Purge des 3 voûtes du transept et badigeonnage en septembre et octobre 2023

Fin des travaux de la première phase

####################################################################

####################################################################

####################################################################

Intérieur de l’église de Limours le 31 octobre 2023 avec planchers chauffants installés sous les bancs dans les nefs et autour de l’autel

####################################################################

2ème phase de travaux ( Février 2024 – Mars 2025 )

Tour-Clocher Gaston d’Orléans

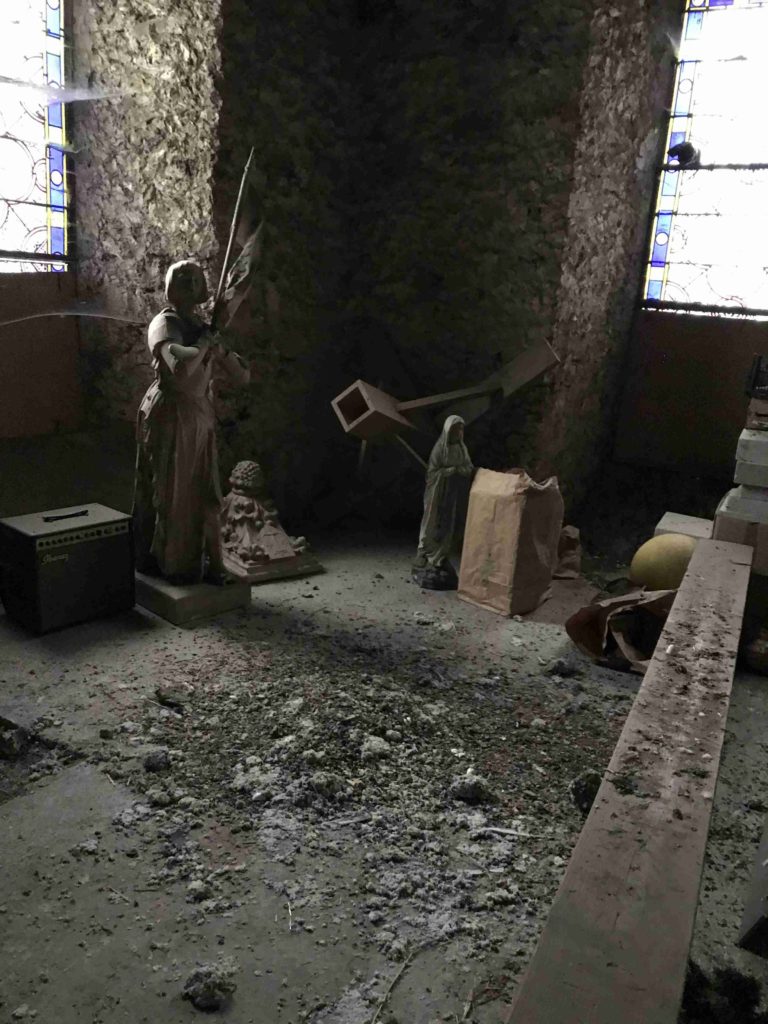

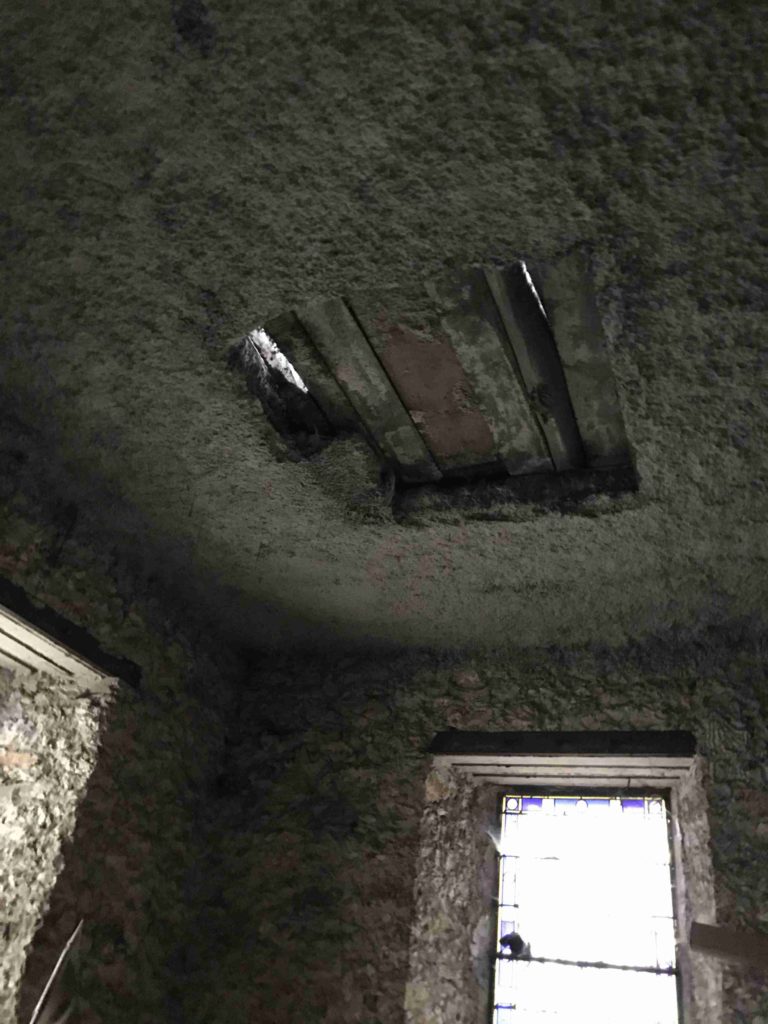

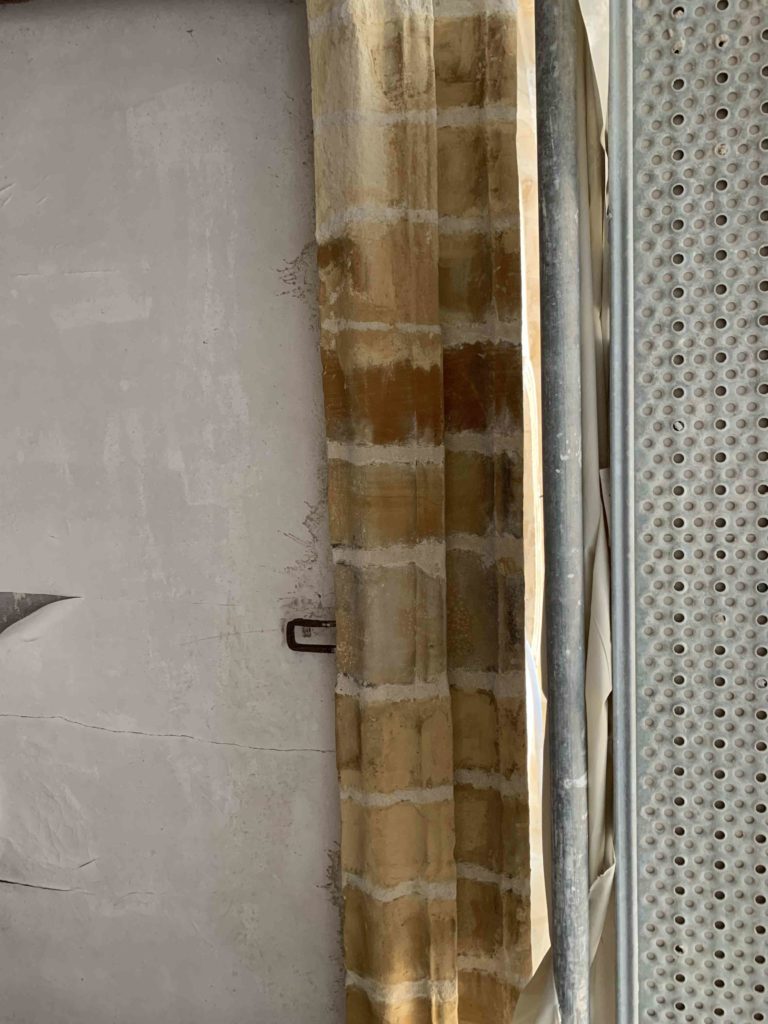

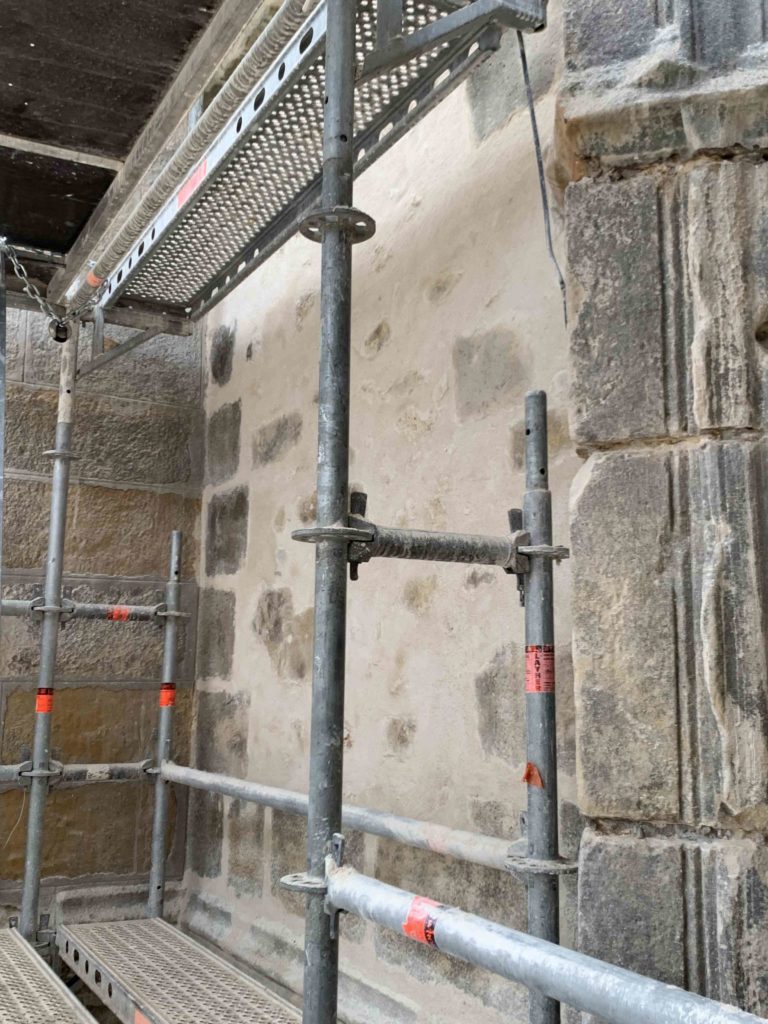

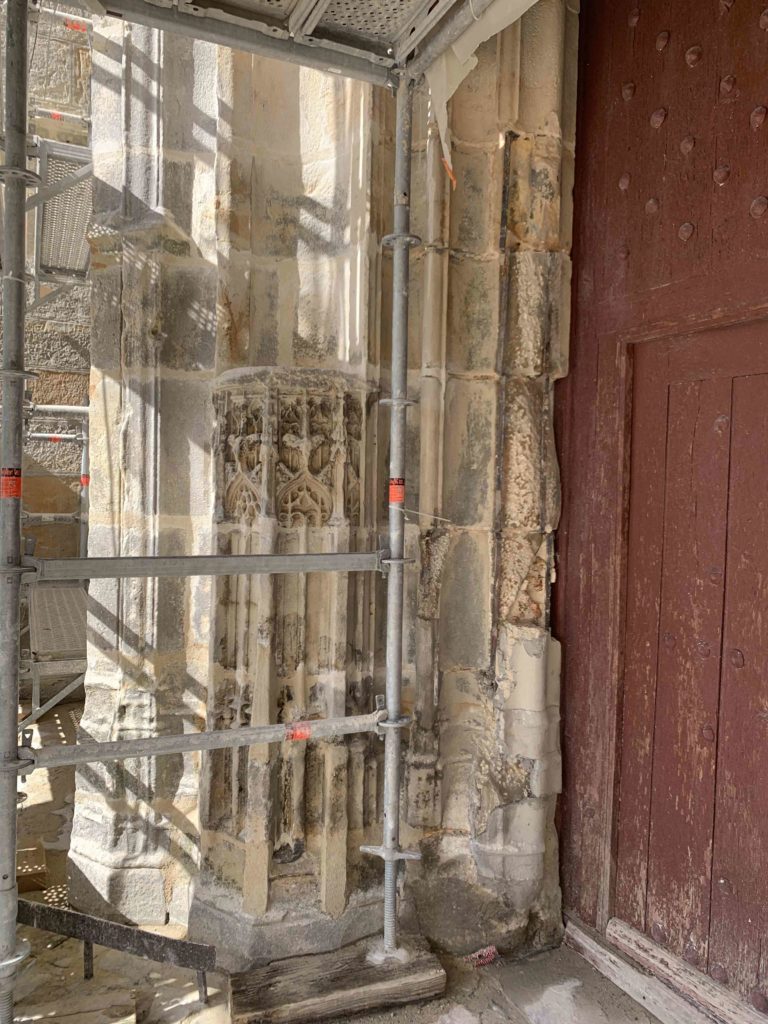

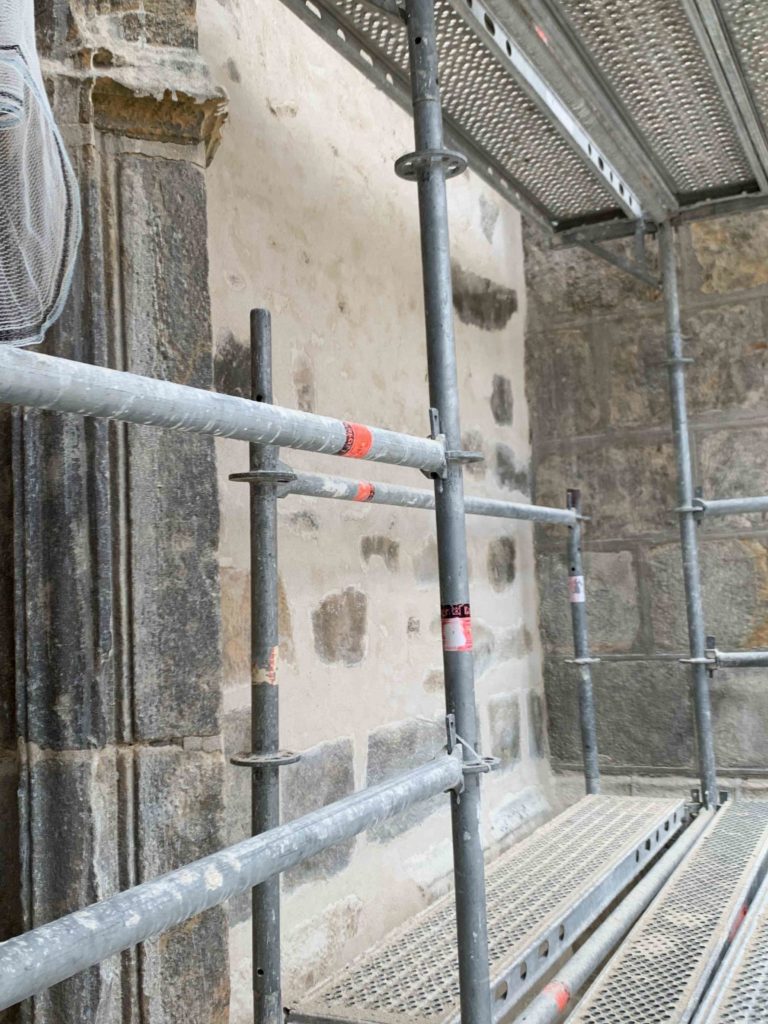

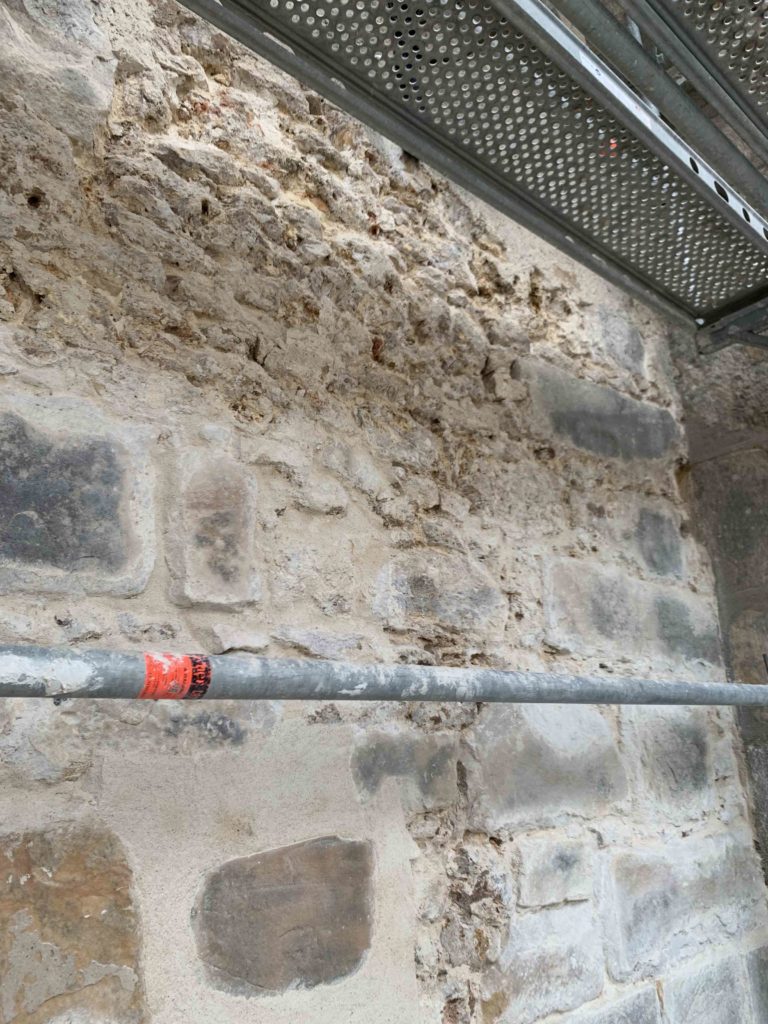

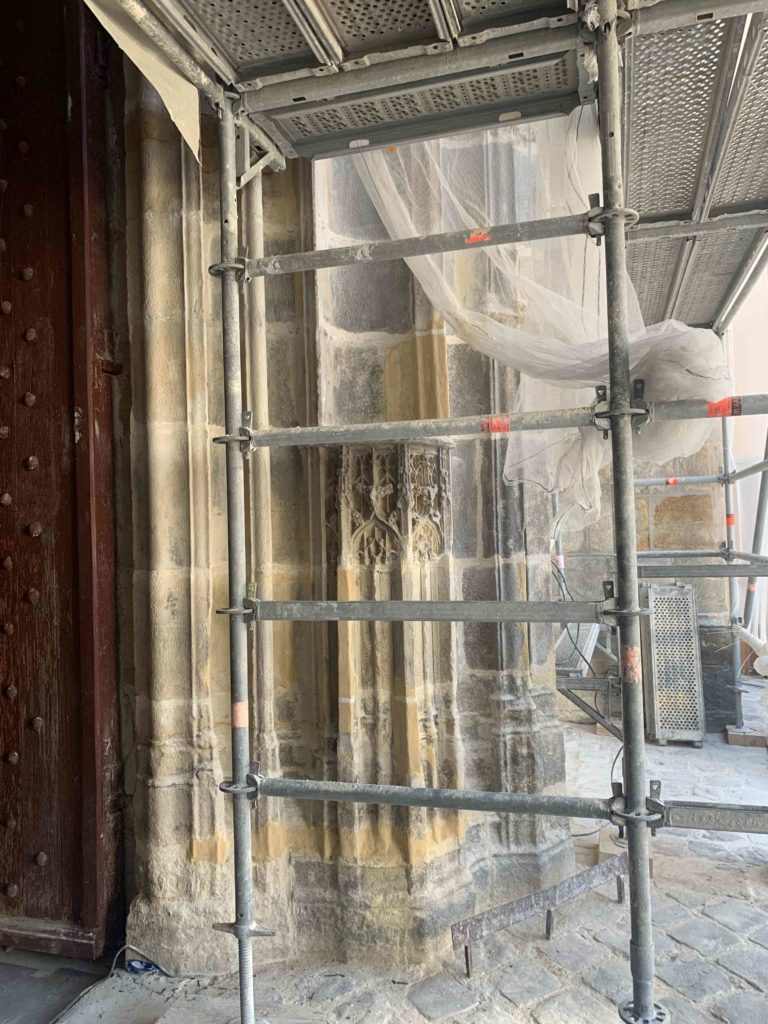

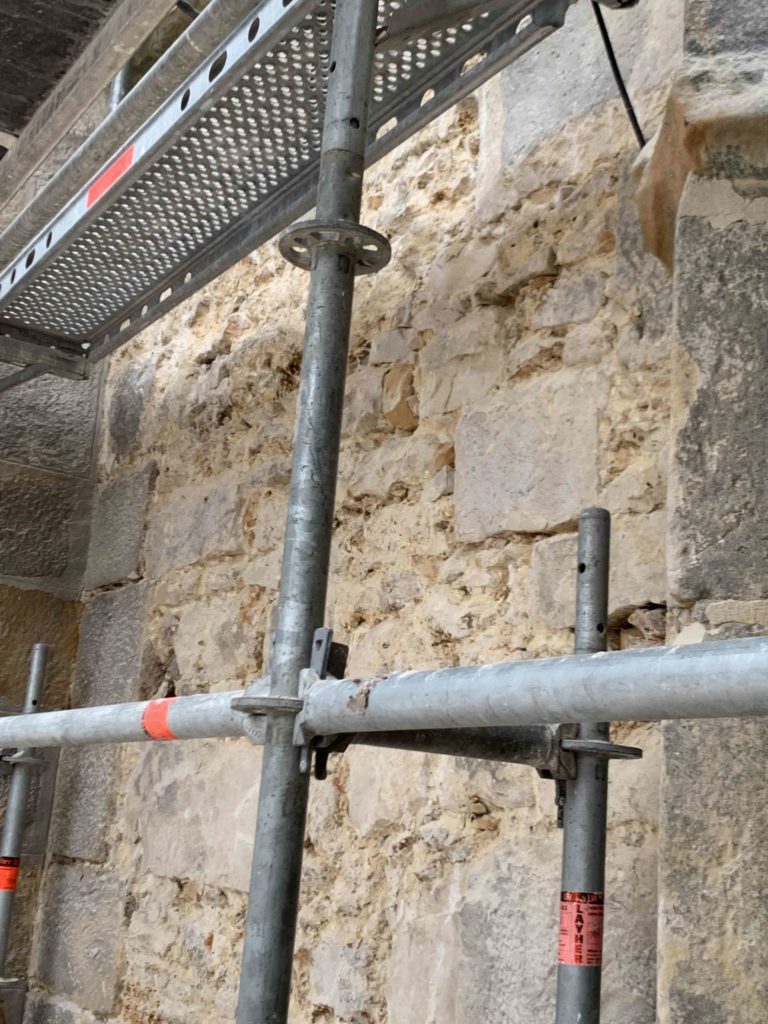

Dégradations observées : Chutes de pierres/moellons de la tour clocher => zone périphérique protégée par des barrières

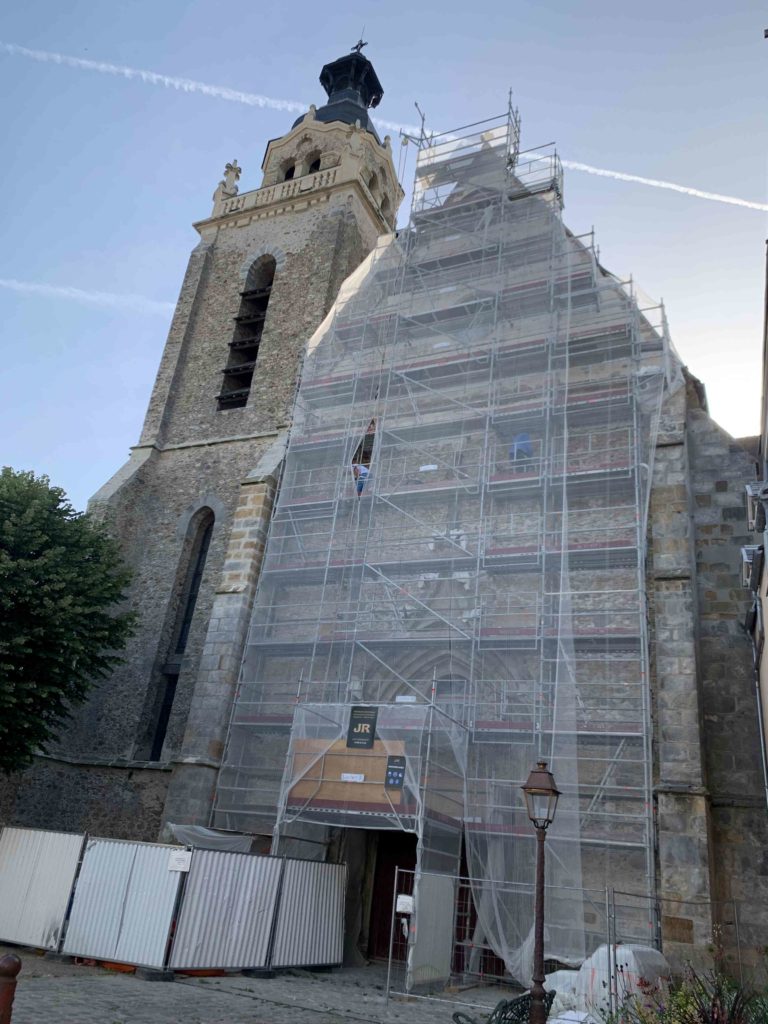

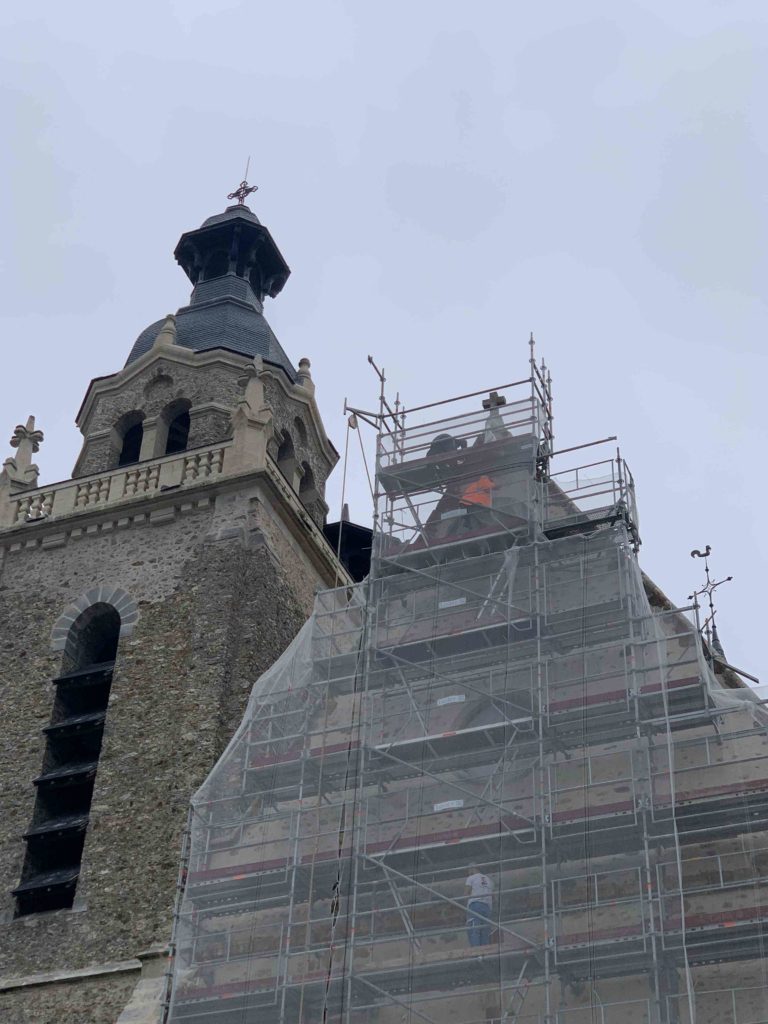

• 2ème phase de travaux : Restauration de la tour clocher ( Clocher Gaston d’Orléans ) : Maçonnerie principalement, couverture, charpente, vitraux .

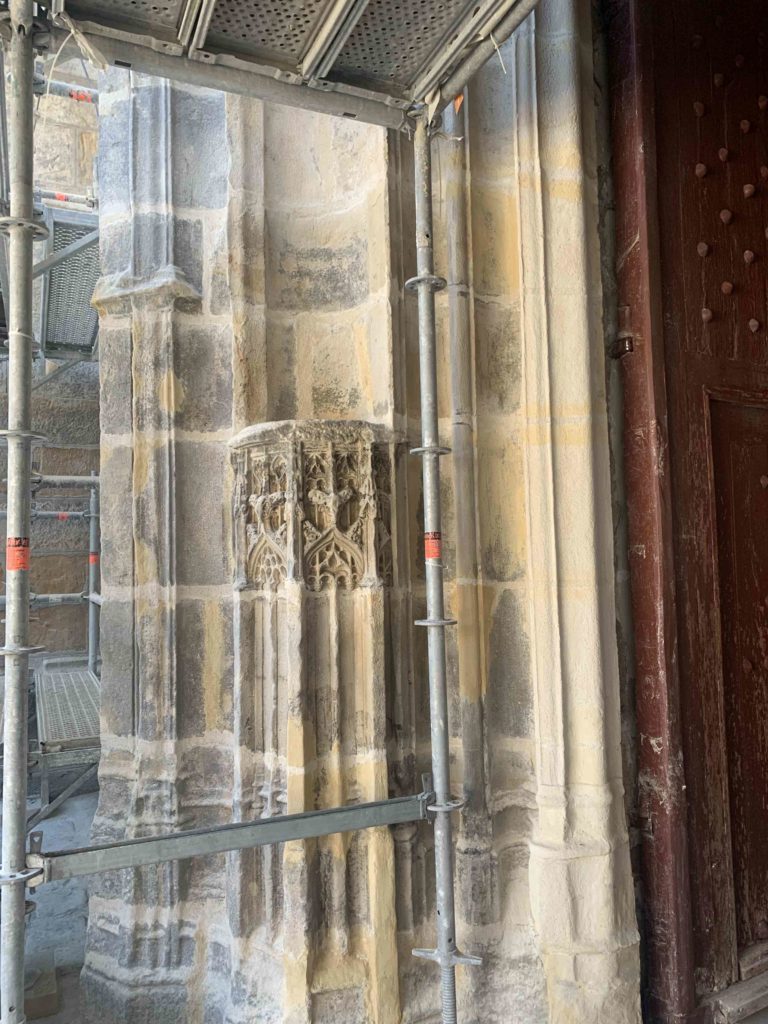

Cette 2ème phase de travaux a commencé en février 2024 par l’installation de l’échafaudage . Les travaux de restauration se sont déroulés tout au long de l’année 2024 et se sont terminés à la mi-mars 2025 avec le retrait de l’échafaudage, la pose du paratonnerre et le nettoyage du parvis de l’église.

Le bâtiment situé au nord de l’église a été détruit en juillet 2024 . L’église est ainsi bien dégagée au nord et à l’est .

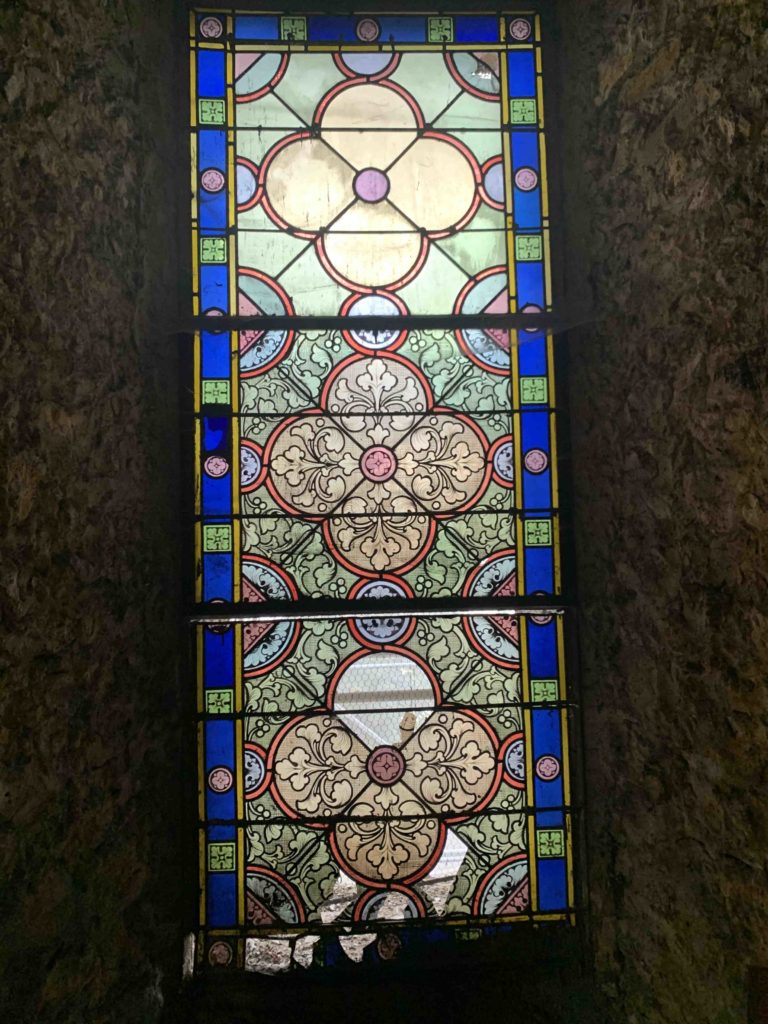

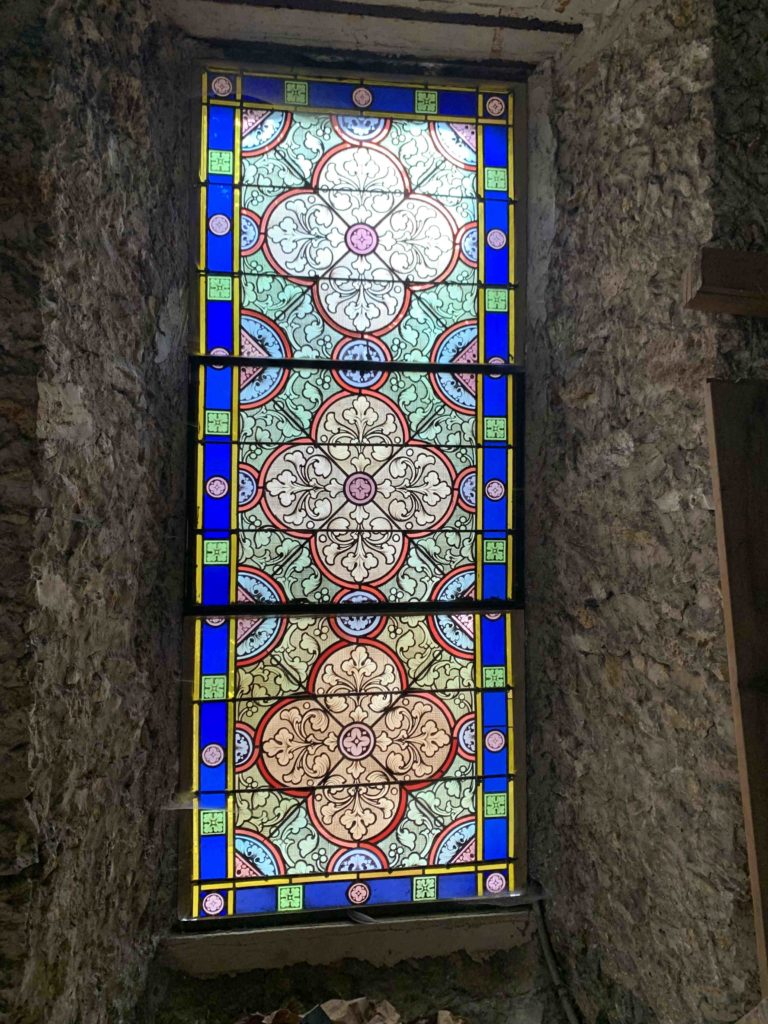

Photos du Clocher Gaston d’Orléans avant restauration

########################################################################

Restauration du Clocher Gaston d’Orléans de février 2024 à mars 2025

.

Installation de l’échafaudage sur la Tour Clocher en Mars – Avril 2024

.

.

Charpente avant et après restauration.

.

Avant et après restauration.

.

Clocher en cours de restauration et restauré avec Croix et paratonnerre .

Clocher Gaston d’Orléans et Clocher à la croisée du transept restaurés – Mars 2025 ..

Clocher Gaston d’Orléans restauré – Mars 2025 .

###########################################################

Destruction du bâtiment au nord de l’église ( Juillet 2024 ) .

Le bâtiment situé au nord de l’église a été détruit en juillet 2024 . L’église est ainsi bien dégagée au nord et à l’est

Destruction du bâtiment au nord de l’église ( Juillet 2024 )

Vue de l’église , coté Nord-Est ( Août 2024 ) et échafaudage sur le clocher Gaston d’Orléans

########################################################################

Travaux réalisés par la commune de Limours

Fondation du Patrimoine : Aide au financement des travaux de la seconde phase

Pour aider la commune à financer les travaux de la seconde phase, la restauration du clocher Gaston d’Orléans dont le montant est de 679 096 € , une convention de souscription a été signée le 20 novembre 2024. L’objectif de collecte est de 15000 € .

Pour faire un don , voir la rubrique => Don à la Fondation du Patrimoine

########################################################################

Fin des travaux de la première tranche et ré-ouverture de l’église le 1er Novembre 2023

Pour fêter la fin des travaux de la première phase et la réouverture de l’église, la mairie, le secteur pastoral et l’association ont proposé, le samedi 2 décembre 2023 , dans l’église bien remplie, le programme suivant de 16h30 à 19h :

Présentation très complète, par Mme Le Maire, Chantal Thiriet, des travaux de la première tranche. Remise, par M. Christian Thérond, délégué départemental Essonne de la Fondation du Patrimoine, d’un chèque de 17 612,22 € à la commune . Remise à Mme le Maire, par M Fabien Daurat, Délégué départemental Essonne de la Fédération française du Bâtiment, de la plaque des Rubans du patrimoine pour l’année 2023.

Chant : Lauda Sion de F. Couperin par Isabelle Segundo et Tiphaine Dequiedt , accompagnée au violoncelle par Cécile Rollin du secteur pastoral de Limours.

Concert avec l’ensemble Vocal CANTEMUS avec un répertoire varié .

Temps de prière pour la paix, par le père Christian Rémond.

Verre de l’amitié à la salle La Grange

########################################################################

Chantal Thiriet ( Maire de Limours ) , Stéphane Patris ( Adjoint au Patrimoine), Gilles Audebert ( Adjoint aux travaux)

Christian Therond , Délégué départemental de la FDP Essonne a remis le chèque de 17 612,22 € à la commune et remercié l’association et son président , Jacques Delalex ( à droite )

Fabien Daurat , Fédération du Bâtiment Essonne, a remis la plaque des Rubans du Patrimoine à la commune en présence de Gérard Huot ( à droite ) ;

Photo de droite : Père Christian Rémond

Plaque des Rubans du Patrimoine 2023 à l’entrée de l’église

Jean-Raymond Hugonet , sénateur et Alexander Grimaud , Sous-Préfet

Ensemble Vocal CANTEMUS. ( Eglise de Limours – 2 Décembre 2023 )

Isabelle Segundo , Tiphaine Dequiedt , Cécile Rollin au violoncelle ( Eglise de Limours – 2 Décembre 2023 )

Affiche au format A4 : Affiche_Eglise_Limours_02dec23_A4 .pdf

La 1ère tranche de travaux de restauration de la charpente et de la toiture à la croisée du transept a commencé en Juin 2021 par l’installation de l’échafaudage. Après une période d’arrêt dû à une difficulté d’approvisionnement en matériel, l’installation a été finalisée en fin d’année 2021. Après validation de l’échafaudage, les entreprises Schneider & Cie pour la couverture et Cruard pour la charpente ont réalisé la restauration de la flèche (Charpente et couverture ) de février à septembre 2022 puis, de septembre à novembre 2022, la restauration de la charpente à la croisée du transept. L’échafaudage a été retiré à la fin novembre.

L’église a été fermée le 1er juin 2021 . La première phase de travaux ( flèche, toiture, charpente) s’est terminée le 23 novembre 2022. Suite au séchage de l’ensemble, au mois de mai 2023, un échafaudage a été installé à l’intérieur par l’entreprise Richard pour permettre de purger la voûte centrale et les voûtes des transepts N et S, colmater les fissures et remettre en place certains claveaux. En septembre, un badigeonnage a été appliqué sur ces voûtes, l’échafaudage a ensuite été démonté et l’église a été nettoyée. En octobre, une moquette chauffante a été installée par l’entreprise DELESTRE. Merci au personnel des Services Techniques qui a remis en place les bancs, effectué diverses réparations et améliorations à l’intérieur, nettoyé le parvis et remis des fleurs dans les bacs à l’entrée.

Le nettoyage des autels , des bancs, de tout le mobilier et de la sacristie a été réalisé par des paroissiens et tout a été remis en place . Ainsi l’église a été ré-ouverte le 1er novembre pour la messe de Toussaint, après 2 ans et 5 mois de fermeture. Les messes sont à nouveau célébrées le jeudi à 10h et le dimanche à 11h.

Pendant la durée des travaux , les messes ont été célébrées dans les salles paroissiales de Limours ..

.

¨

##################################################

Conférence de l’architecte du Patrimoine Stéphane Berhault le 13 mai 2022

Organisée par la mairie , la conférence de M Stéphane BERHAULT , Architecte du Patrimoine s’est tenue le vendredi 13 mai 2022 à 20h30 à la salle la SCENE.

.

A la fin de cette conférence, Chantal Thiriet, maire de Limours et Stéphane Patris, adjoint au Patrimoine, ont rappelé l’importance des dons défiscalisés que particuliers, entreprises ou commerçants peuvent faire à la Fondation du Patrimoine pour soutenir financièrement la commune dans cette première phase de travaux de restauration et ils ont mentionné le rôle dynamique de l’association ASESPL.

Mr Gilles Audebert , adjoint aux travaux, a réalisé une très belle oeuvre d’art qu’il a offerte au président de l’association, Jacques Delalex.

Cette oeuvre a été réalisée avec les éléments de ferraille du 17ème siècle de la charpente du clocher. Elle représente l’église avec sa flèche, la croix et le coq. Qu’il en soit vivement remercié !

#########################################################

Autres futurs travaux

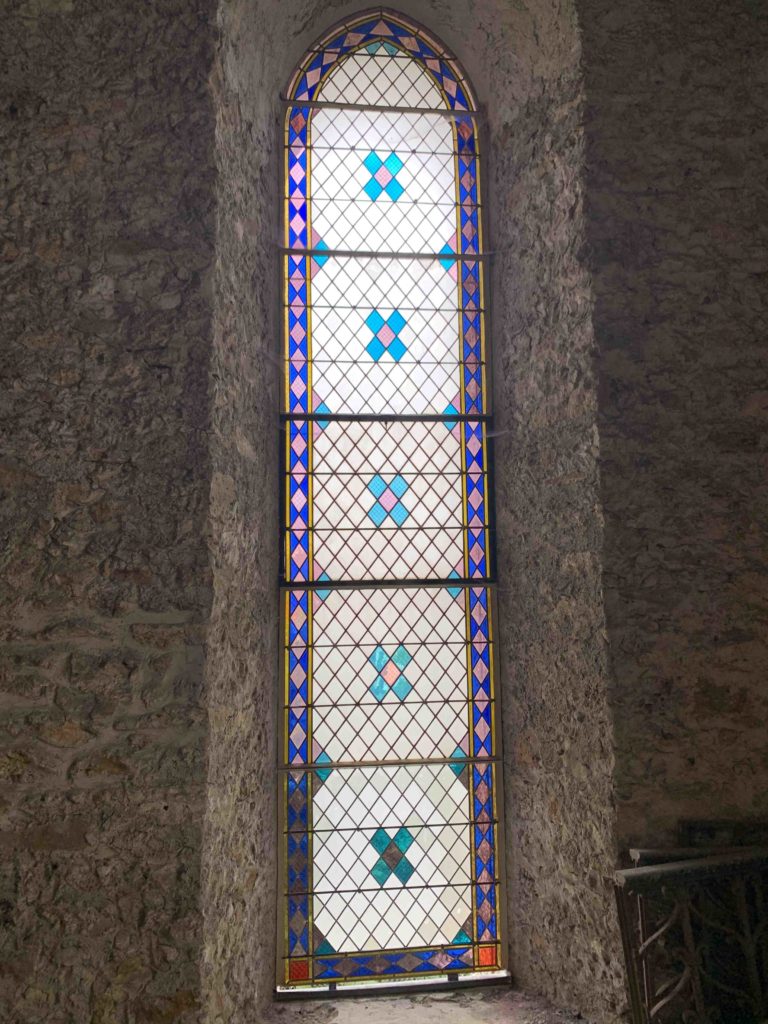

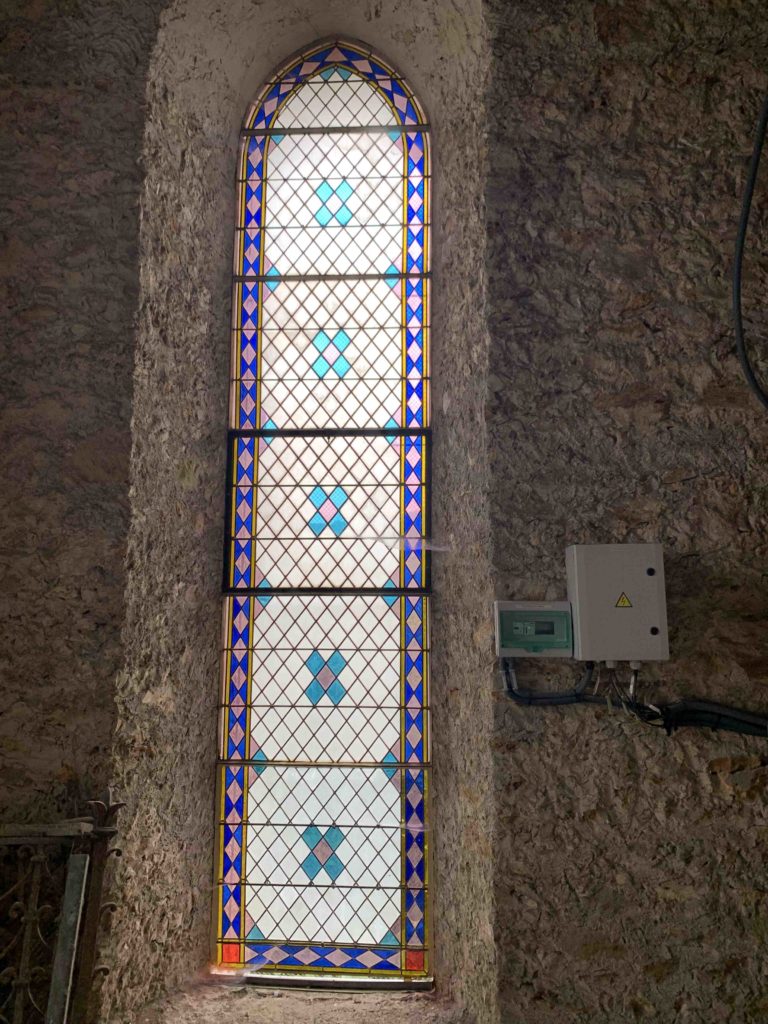

VITRAUX du 16ème siècle , classés aux Monuments Historiques

Dégradations observées : Perforations de certains vitraux

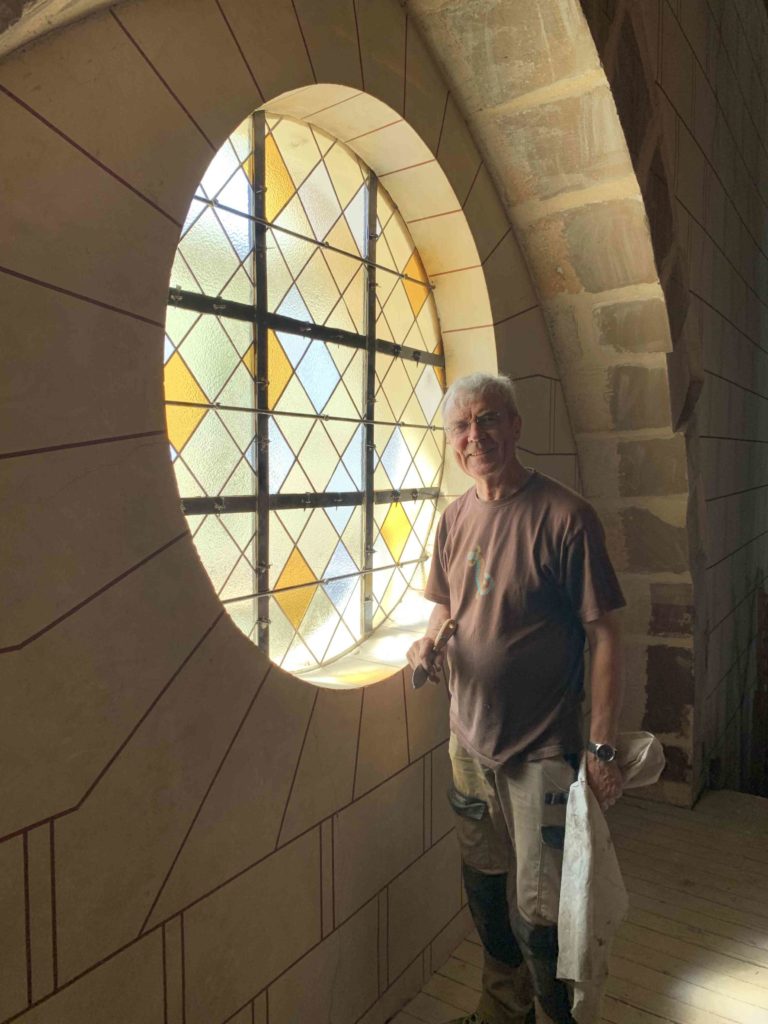

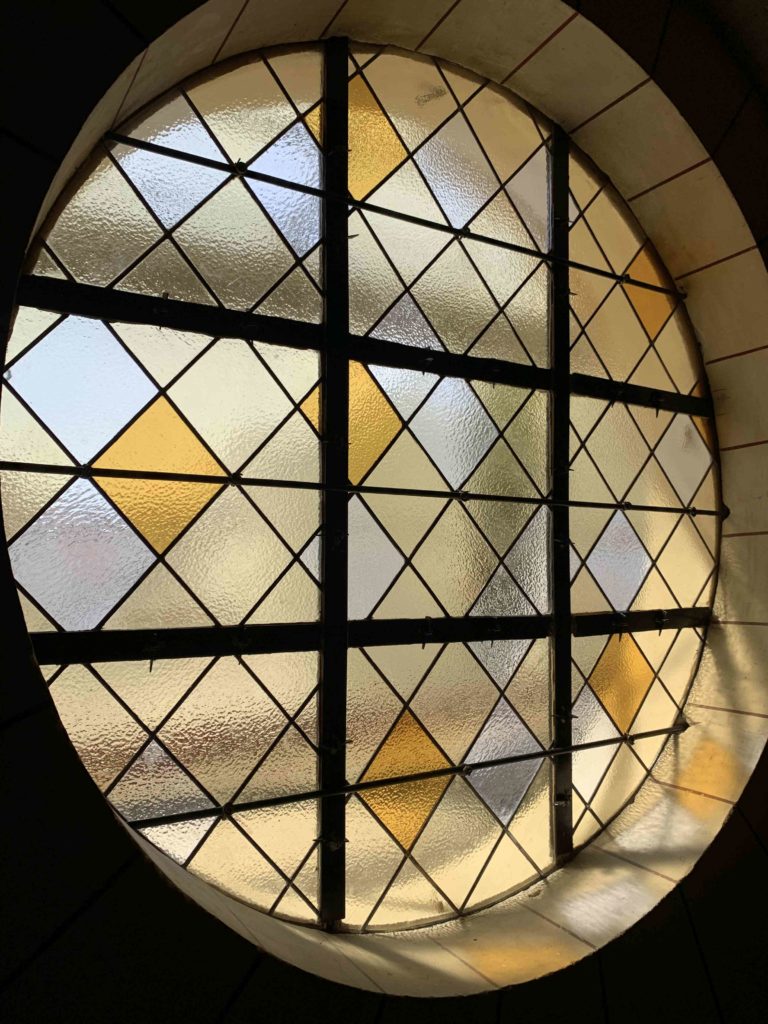

• Restauration des Vitraux. Cette phase n’est pas encore programmée.

##########################################################

Autres futurs travaux

ORGUE et sa partie instrumentale, classés aux Monuments Historiques

Dégradations observées : Diverses parties endommagées lors des travaux de restauration de l’église en 1990

• Futurs travaux : Restauration de l’orgue et de sa partie instrumentale, planifiée en 2019 et reportée après les tranches 1, 2 & 3.

…………………………………….

Intérieur de l’église : Peinture , crépi

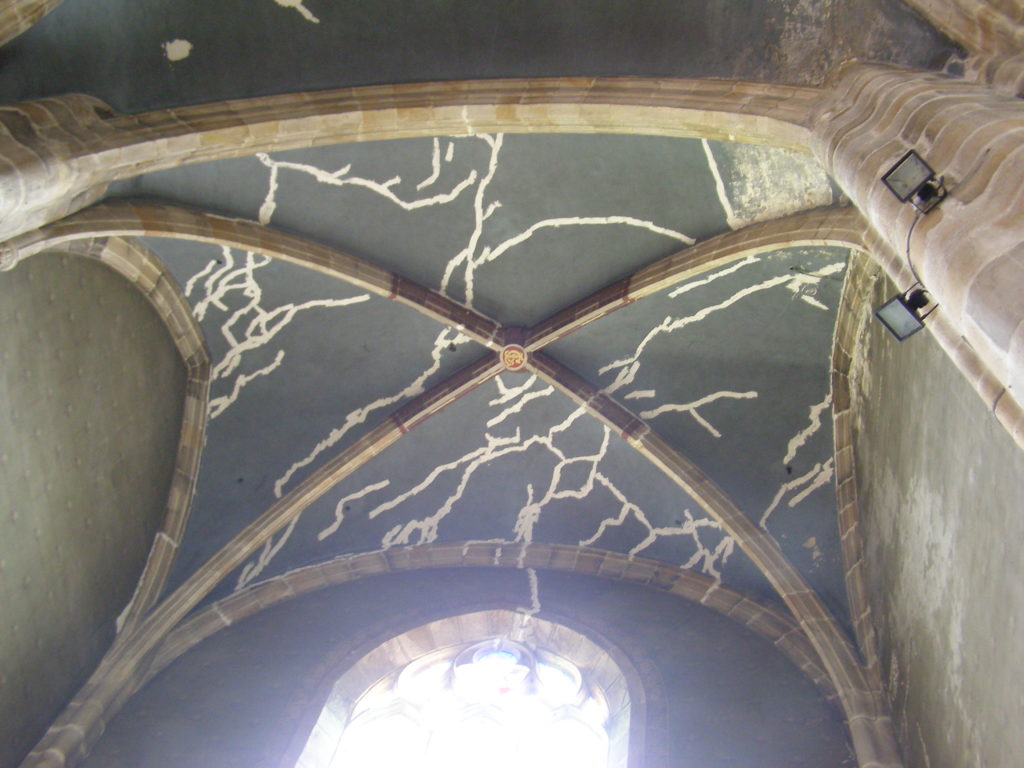

Dégradations observées : Dégradation de panneaux de crépi et de zones peintes. Nombreuses zones dégradées par l’humidité.

######################################## »####################################################

Travaux de restauration achevés

Travaux de restauration effectués en 2018 et 2019

Importants travaux d’étanchéité par réfection des joints entre les pavés sur tout le pourtour de l’église pour éloigner l’eau des murs et piliers.

Montant : 91 670 €TTC

Planche 10, ( Avril 2018 ) de AEDIFICIO, Agence d’Architecture spécialisée dans le patrimoine et la restauration des monuments. Mr Stéphane Berhault, Architecte du Patrimoine.

Travaux d’étanchéité au niveau de la toiture entre la Tour-clocher et la Nef avec remplacement d’éléments de charpente.

Montant : 93 042 € TTC

………………………………………………….

Restaurations intérieures réalisées en 2001 et 2017

Christ et St Sébastien en bois polychrome restaurés en 2001, autel en 2017

………………………………………………………………
